城市應急備用水源是飲用水安全保障的重要措施,《城鎮水務2035年行業發展規劃綱要》提出加快應急或備用水源建設,做好地表地下、河流湖庫等多類水源統籌。目前,我國地下水資源量為8553.5億m ,地下水作為重要的水資源組成部分,經科學評價和確定,合理的開發是可行并有必要的。為提升城市應對主水源突發污染等事件能力,保障供水安全,并緩解現階段中心城區高峰時段供需矛盾具有一定意義。
對于地下水作為應急備用水源應用及水廠,其水質往往伴隨鐵錳超標問題,為高效、穩定去除鐵錳,國內外學者開展了大量的研究,并加以工程實踐,按照不同工程條件,可對各類技術進行靈活應用。與此同時,城市發展使得用地在某種程度上成為難以再生的寶貴資源,建設用地不足、用地指標遠低于國家或行業相關標準的情況正逐漸成為常態,更加緊湊的總圖布局也能因節約用地而為項目帶來較好的可實施性和經濟性。
本文原標題《緊湊用地條件下西安東北郊應急備用水源地項目工程設計》,發表于《凈水技術》2021年第11期。
本文作者
AUTHORS
西安市自來水有限公司 雷春元,上海市政工程設計研究總院有限公司 鐘燕敏、倪木子
[作者簡介] 雷春元(1967— ),男,碩士,高級工程師,研究方向?yàn)槌鞘泄┧到y(tǒng)及水處理技術。
[通信作者] 鐘燕敏(1977— ),女,碩士,正高級工程師,研究方向?yàn)槌鞘泄┧到y(tǒng)及水處理技術。
本文基于西安東北郊應急備用水源地項目的水廠部分的設計經驗,總結緊湊用地條件下,如何針對項目及地下水原水中錳離子微量超標等問題,采用簡潔工藝、高效設施、疊合布置等方式,實現在滿足生產、管理等要求的同時,做到運行管理便捷,為類似項目提供一定借鑒。
1
項目背景及工程定位
西安市的城市供水,經歷了“以地下水為主”向“以地表水為主,地下水調峰應急”的格局轉變。
東北郊水源地位于灞河?xùn)|岸,根據《西安市城市總體規劃》和《西安市“十三五”城市供水規劃》,由于目前受水源限制,市區高峰供水水量緊張,東北郊水源地?fù)?dān)負著向市區東郊區域的備用供水任務;在遠期引漢濟渭及配套工程通水后,本水源地將轉變?yōu)榧婢叱鞘袘?yīng)急和備用功能的水源工程,在遭遇特大干旱、主水源突發污染事故等情況下,可作為城市供水的應急和備用水源,提高西安主城區供水安全保障程度。
西安東北郊應急備用水源地工程于2019年啟動,開發東北郊水源地這一地下水水源,并建設水廠以滿足應急供水和向市區調峰需求,充分發揮地下水源作為城市應急和備用水源的供水能力。
2
工程規模及主要內容
根據供水規劃,本工程規模為10萬 m /d,包含新建地下水水源地以及凈水廠、原水輸水管線、清水管線等配套設施。
水源地分段村和東北郊兩處,其中東北郊水源地原水產水量占本工程原水量76%,段村水源地原水產水量占本工程原水量24%。水廠選址位于浐灞生態區,用地條件受限,僅15畝,遠小于同類工程用地面積和國家標準。
3
原水水質及工藝路線
3.1
原水水質情況
本工程76%的原水量都來自東北郊水源地,因此,原水水質分析結論仍應以東北郊水源地為主。
根據東北郊水源地2015年—2016年枯、豐二期探采結合井的水樣檢測結果,總體來看,東北郊水源地的淺層和深層承壓井水質良好,基本符合國家《地下水質量標準》(GB/T 14848—2017)中Ⅲ類標準的要求,濁度最高為3.7 NTU,總大腸菌群最高為260 MPN/100 mL,淺層承壓井存在錳超標的情況。
地下水水源經開采并長期運行后,水質可能會受補給的影響而發生變化,因此,參考西安市長期運行的地下水源水質情況,地下水源地的原水水質綜合狀況較好,細菌總數、大腸桿菌群、濁度、錳等指標存在超標現象,濁度最高可能接近10 NTU。水質受有機污染的風險較小,但錳、氨氮、亞硝氮等指標的污染風險較高,其中,氨氮可能升高至1.0 mg/L,并存在嗅味和生物絮體爆發的風險。
3.2
原水中主要目標污染物分析
通過原水水質分析,本工程主要特征污染物指標及設計取值如表1所示。

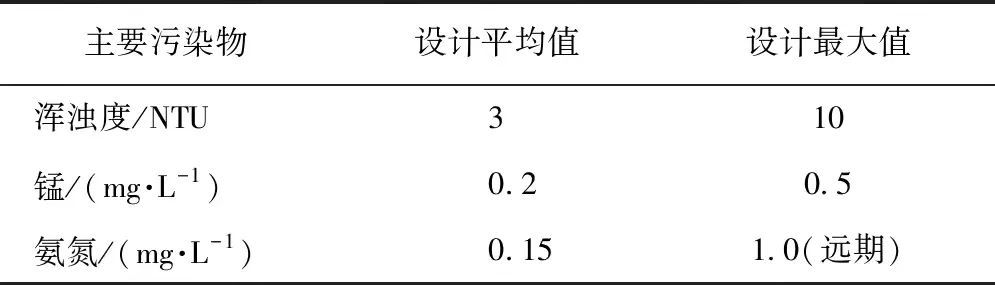

表1 主要特征污染物指標
3.3
凈水工藝分析及確定
綜上所述,本工程近期凈水工藝以去除錳、除濁度、殺滅微生物為主要目標。同時,隨著水源地長期運行,地下水氨氮、亞硝氮等指標存在升高風險,應留有適當預防措施。另外,工藝的選擇,也應適應工程用地條件,做到簡潔、節地。
由于地下水總體濁度較低,可直接采用砂濾進行除濁;細菌指標采用次氯酸鈉投加確保出水衛生安全。對于錳的去除,是工藝選擇的要點。
工程上常用的除錳工藝有化學氧化法(氯或高錳酸鹽)、接觸氧化法和生物氧化法等。由于生物氧化法一般濾速在5~6 m/h,本工程用地受限不適用,故擬采用化學氧化法和接觸氧化法進行結合進行除錳,在接觸氧化前增加化學氧化工藝,可提升接觸除錳效果啟動速度,同時可保障穩定的除錳效果。
化學氧化劑選擇了消毒副產物生成風險低、可加速錳質濾膜生成、存儲較為安全的高錳酸鹽。待濾料表面形成成熟的錳質濾膜后,可少加或不再投加高錳酸鹽氧化劑。
參考當?shù)仡愃频叵滤催\(yùn)行經驗,工藝預留了可能發生的原水氨氮、亞硝酸鹽氮升高的應對措施——曝氣單元遠期視需要可增加懸浮填料,以實現生物除氮。
綜上分析,適合于東北郊水廠的凈水處理工藝流程如圖1所示。
圖1 東北郊水廠凈水工藝流程示意圖
4
水廠主要單體及設計參數
4.1
鼓風曝氣池

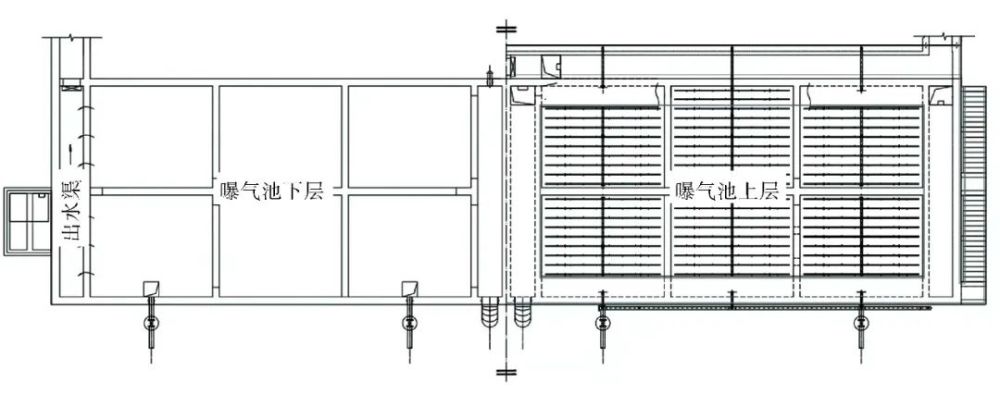

設曝氣接觸氧化池1座,分可獨立運行的2格,對稱布置,下疊清水池,如圖2、圖3所示。為應對今后地下水水質可能發生的惡化情況,曝氣池設計預留增加懸浮填料球填充的可能,以增強氨氮去除效果。接觸氧化時間約為30 min,有效水深為5.3 m,設計最大氣水比為0.5:1。曝氣接觸氧化池分為三道,設置上下翻水堰,分段曝氣。

圖2 曝氣接觸氧化池平面圖(下疊清水池)
圖3 曝氣接觸氧化池平面剖面圖(下疊清水池)
4.2
翻版濾池
由于翻板濾池采用翻板閥排水,濾格內不設中央排水渠,較V型濾池節地約10%,因此本工程過濾采用1座翻板濾池,下疊清水池,如圖4、圖5所示。濾池共分6格,單格過濾面積為96㎡,設計濾速為7.6 m/h,強制濾速9.1 m/h。濾料采用均質石英砂濾料,D10=0.85 mm,不均勻系數K80=1.4,厚度為1.3 m;承托層采用3.0~12.0 mm分層礫石,厚度為0.45 m。沖洗水源來自屋頂水箱,水沖強度調節通過沖洗水總管及單格濾池進水管上的電動調流閥門聯合控制。

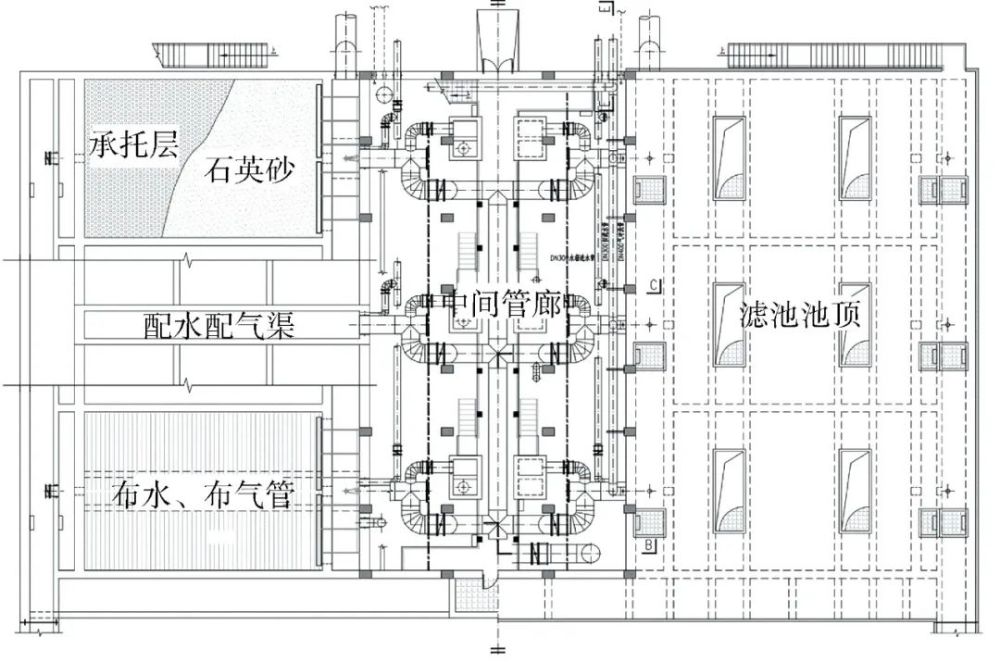

圖4 翻板濾池(下疊清水池)平面圖

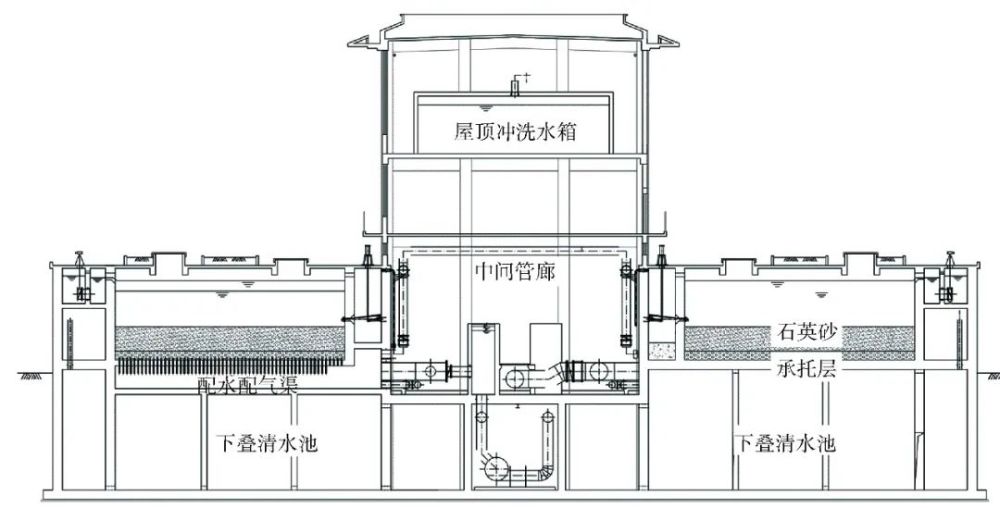

圖5翻板濾池(下疊清水池)剖面圖
4.3
清水池
本工程共設有3座清水池,分別疊建于鼓風曝氣池、翻板濾池、綜合加藥間下方,串聯運行,總有效容積共14 600m ,達到設計水量的14.6%。為節約用地,下疊清水池采用了5.5~6.3 m的有效水深。清水池兼用于消毒接觸,內部廊道總長與單寬比不小于50。
3座清水池通過管路切換,可在任一座清水池進行清洗時對其進行超越。
4.4
吸水井及二級泵房
設吸水井和二級泵房1座,時變化系數1.3,與配電間合建,其中變頻器室上疊于吸水井上。泵房內設4組泵機,3用1備。單泵流量為1 810m /h,揚程為75 m,功率為560 kW,全變頻。
4.5
綜合加藥間
綜合加藥間內設置高錳酸鹽和加氯裝置,與機修倉庫、水質化驗間、水源熱泵機房合建,并下疊清水池。
高錳酸鹽投加采用外購的1%商品液,最大加注量1.0 mg/L;高錳酸鹽投加點設置在曝氣池前、后,可以切換運行;次氯酸鈉采用外購商品液稀釋至5%投加。水廠設前加氯、主加氯和后補氯,全廠最大總加氯量為2.5 mg/L。
4.6
綜合附屬車間
綜合附屬車間包含鼓風機房、脫水機房和排水池等。
鼓風機房位于綜合附屬車間北端,用于曝氣接觸池充氧和濾池反沖洗。
排水池下疊于鼓風機房和配電間下,分為獨立2格,用于收集濾池反沖洗水和初濾水,提升廢水至造粒流化床濃縮池處理。
脫水機房布置有用于濃縮的造粒流化床和離心脫水機等設備。脫水機房內設造粒流化床設備2套、離心脫水機1臺。
4.7
自控系統
水廠自動化系統為以PLC控制為基礎的集散型控制系統,水廠設備的軟硬件及系統配置按現場無人值守,水廠中心控制室集中管理運行的標準設計。水源地自動化系統按分散控制、集中管理進行考慮。
5
水廠總平設計及用地
水廠占地面積15畝,因此,水廠總平采用了緊湊布置方式,布置如圖6、圖7所示。生產區曝氣池、濾池及送水泵房位于廠區正中央,東側為綜合輔助車間,西北角上為加藥間,清水池疊建于各單體下方。管理區為于西南角,設綜合管理樓。
為滿足廠區內管線埋設需求和方便運行檢修,在二級泵房南側道路下設地下管溝,用于安裝大口徑生產管路及控制閥門。

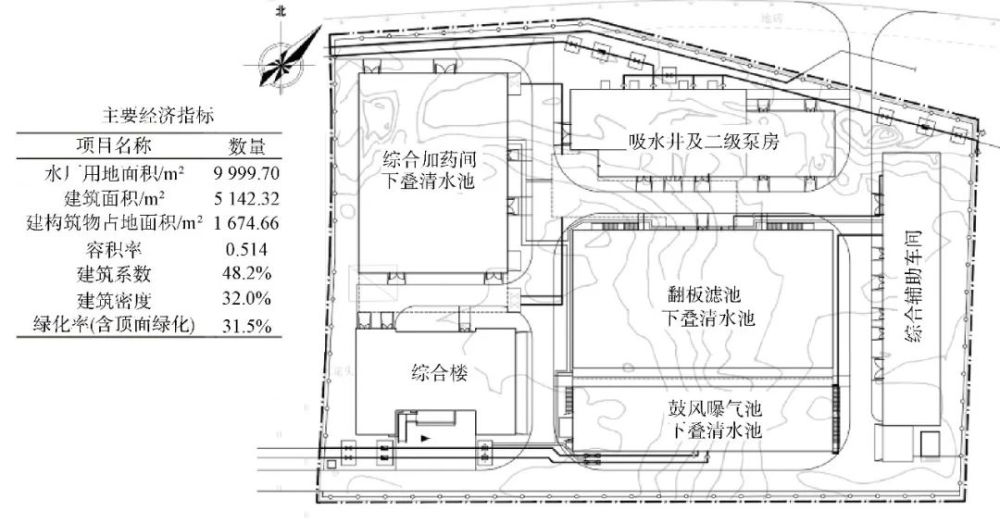

圖6 水廠總平面布置圖

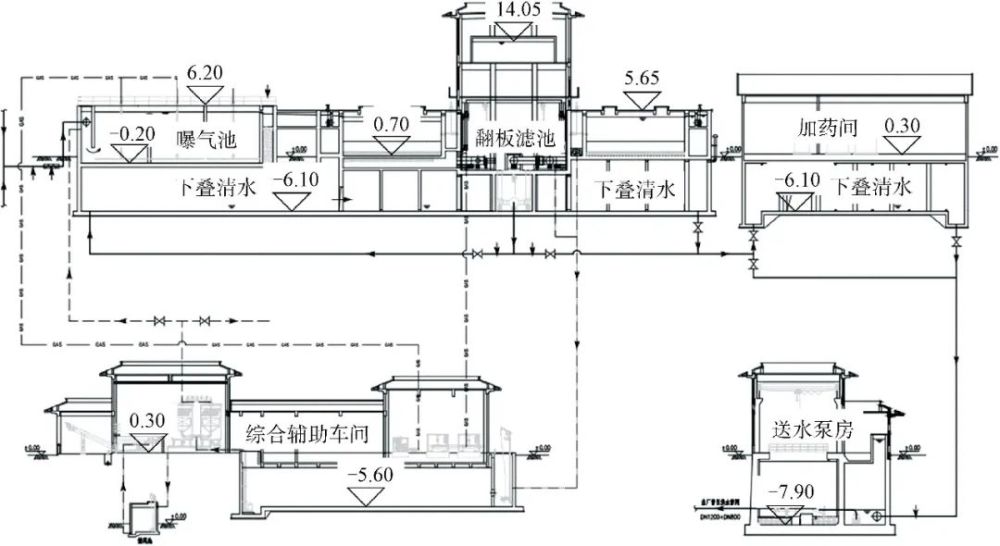

圖7 水廠高程布置圖
6
經濟分析
水廠通過高度集約化設計,實現了應急備用水源地項目水廠制水規模目標,也在一定程度上增加了投資和運營成本,但分析表明,投資是可接受的。
6.1
噸水投資指標
本次工程直接費用合計48 097.02萬元,建設項目總投資為65 238.53萬元。其中,水廠部分工程費用為18 033.04萬元,折合噸水投資指標為1 803.20元/m 。
6.2
財務評價
根據測算,東北郊水廠達產后,單位制水成本為2.123元/m 。其中,單位制水可變成本為0.64元/m 。
6.3
用地指標
水廠在1.0×104㎡用地條件下布置了10×104m /d規模具備曝氣、過濾、消毒、調蓄功能的地下水水廠,用地指標為0.1㎡/(m d-1),僅是《城市給水工程規劃規范》(GB 50282—2016)表7.0.6中地下水廠指標0.30㎡/(m d-1)的三分之一,并充分滿足了凈水、調蓄、運行、管理等要求,實現了土地和地下空間的高效利用。
6.4
經濟性評價
對水廠部分不同用地條件的經濟性進行了比較,由表2可知由于緊湊用地條件下水廠雖然工程費用有所增加,但征地及拆遷費用顯著降低,且埋深增加對年運行費用影響有限,故在經濟性方面,考慮到日益緊張的土地資源成本,緊湊用地形式的布置具有顯著優勢。
表2 不同用地條件水廠經濟性比較
*注: 年經營費用按年運行3個月折算
7
結語
(1)作為重要的水資源組成,西安以東北郊和段村地下水作為城市常規水源的補充,作為應急水源和備用水源,既符合限制地下水資源開發的方針,又可提升城市應對常用水源突發事件能力、緩解現階段地表水在高峰時段的不足,可供其他城市應急或備用水源建設作為借鑒。
(2)結合原水水質特點和當?shù)氐叵滤畯S運行經驗,水廠工藝選用了“高錳酸鹽預氧化/曝氣氧化池+砂濾池+氯消毒”,并為遠期可能產生的原水水質變化,預留了將曝氣氧化池轉變?yōu)樯锝佑|氧化池的工程措施。
(3)由于用地限制,以及項目定位為城市供水的應急和備用,單體設計采取了疊建和加大池深等方式,土建投資和日常運行費用較常規的水廠略有增高,但考慮征地費用后經濟性較為顯著,工程建設項目總投資65238.53萬元,單位制水成本為2.123元/m ,其中單位制水可變成本0.64元/m 。
(4)本工程用地指標僅0.1㎡/(m d-1),遠低于國家規范要求的用地指標。在緊湊用地條件下,設計采用以下多重措施,實現在滿足生產、管理等要求的同時,做到運行管理便捷,真正做到“空間疊合,功能完備”。在保障供水及水質安全的前提下采用簡潔工藝;采用翻板濾池、造粒流化床、疊螺機等節地高效池型和設備設施;采用加大池深、單體疊建方式進行地下空間高效利用;借鑒綜合管廊思路,在管線密集區域設置地下管溝,便于施工、檢修;設備及控制采用較高自動化水平,適應疊建設施運行需求,并提升控制效率。
